Guía para planificar un lanzamiento en menos de 12 semanas

TransformacióN Digital

Guía práctica para lanzar un producto en 12 semanas: define un MVS, prioriza, usa agile y realiza pruebas y monitorización.

¿Quieres lanzar un producto en solo 12 semanas? Aquí tienes la clave: divide el proceso en cuatro fases claras (descubrimiento, diseño, desarrollo y pruebas). Cada etapa tiene objetivos específicos y entregables definidos para mantener el enfoque y cumplir los plazos, incluso con recursos limitados.

Resumen rápido:

  • Define el alcance mínimo viable (MVS): Prioriza lo esencial con el método MoSCoW.

  • Identifica restricciones: Detecta cuellos de botella (equipo, legales, técnicas) desde el inicio.

  • Planifica hacia atrás: Divide las semanas en bloques (bases, construcción, pruebas).

  • Usa metodologías ágiles: Ajusta el alcance según el avance sin perder de vista la fecha de lanzamiento.

  • Pruebas y control: Lanza una versión beta, monitoriza métricas clave y recopila feedback inicial.

El secreto está en priorizar, evitar automatizaciones innecesarias al principio y mantener al equipo alineado. Sigue esta estructura y estarás listo para un lanzamiento exitoso sin comprometer calidad ni tiempo.

Definir el alcance y los objetivos del lanzamiento

Antes de empezar a programar o diseñar, es esencial tener claro qué se va a lanzar y por qué. Sin esta claridad, el proyecto puede descontrolarse y las 12 semanas desaparecerán antes de que te des cuenta.

Establecer un Alcance Mínimo Viable (MVS)

El Alcance Mínimo Viable (MVS) se refiere al conjunto mínimo de funcionalidades necesarias para validar tu hipótesis principal. La pregunta clave no es "¿qué podemos construir?" sino "¿qué es imprescindible construir para comprobar si esto funciona?".

Un consejo práctico: si algo se puede gestionar manualmente, no lo automatices en el MVS. Esto incluye tareas como la moderación de contenidos, sistemas de aprobación o lógica de emparejamiento. Automatizar estas funciones puede consumir semanas de desarrollo sin aportar valor inmediato al lanzamiento.

Para decidir qué incluir y qué dejar fuera, el método MoSCoW es muy útil. Este sistema clasifica las funcionalidades en cuatro categorías:

  • Must-Have (imprescindible)

  • Should-Have (importante)

  • Could-Have (deseable)

  • Won't-Have (fuera del alcance)

Aplicar este enfoque con disciplina puede reducir tu lista inicial de tareas entre un 50 % y un 70 %, lo que te dará el margen necesario para cumplir con los plazos.

Identificar las restricciones clave

Cada proyecto enfrenta limitaciones específicas. Las más comunes incluyen la disponibilidad del equipo, el estado de los contenidos, dependencias técnicas y procesos de aprobación interna. Detectar estos cuellos de botella en la primera semana - en lugar de enfrentarlos cuando ya están bloqueando el avance - es clave para evitar retrasos.

En España, la conformidad con el RGPD es una restricción legal importante que afecta tanto al tiempo como al presupuesto. Si tu producto maneja datos de usuarios, este requisito debe considerarse desde el principio, no como un detalle de última hora. Lo mismo ocurre con integraciones como pasarelas de pago u otros servicios externos que requieren validaciones específicas.

Con estas restricciones identificadas, y una definición clara del "qué" y el "por qué", es hora de fijar una fecha de lanzamiento concreta.

Fijar una fecha de lanzamiento objetivo

Trabaja hacia atrás desde una fecha fija para evitar caer en ciclos interminables. Define una única fecha límite inamovible y divide las 12 semanas en tres bloques de cuatro semanas cada uno: el primero para establecer las bases, el segundo para el diseño y desarrollo, y el tercero para pruebas y lanzamiento.

Fase

Semanas

Actividades clave

1: Bases

1–4

Definir propuesta de valor, investigación, aspectos legales

2: Construcción

5–8

Diseño UX/UI, desarrollo de funcionalidades principales

3: Lanzamiento

9–12

Pruebas beta, QA final, despliegue y análisis inicial

Asegúrate de marcar hitos claros y deja un margen para posibles contratiempos técnicos o administrativos. Un plan sin margen no es un plan, es simplemente un deseo.

Plan de lanzamiento semana a semana

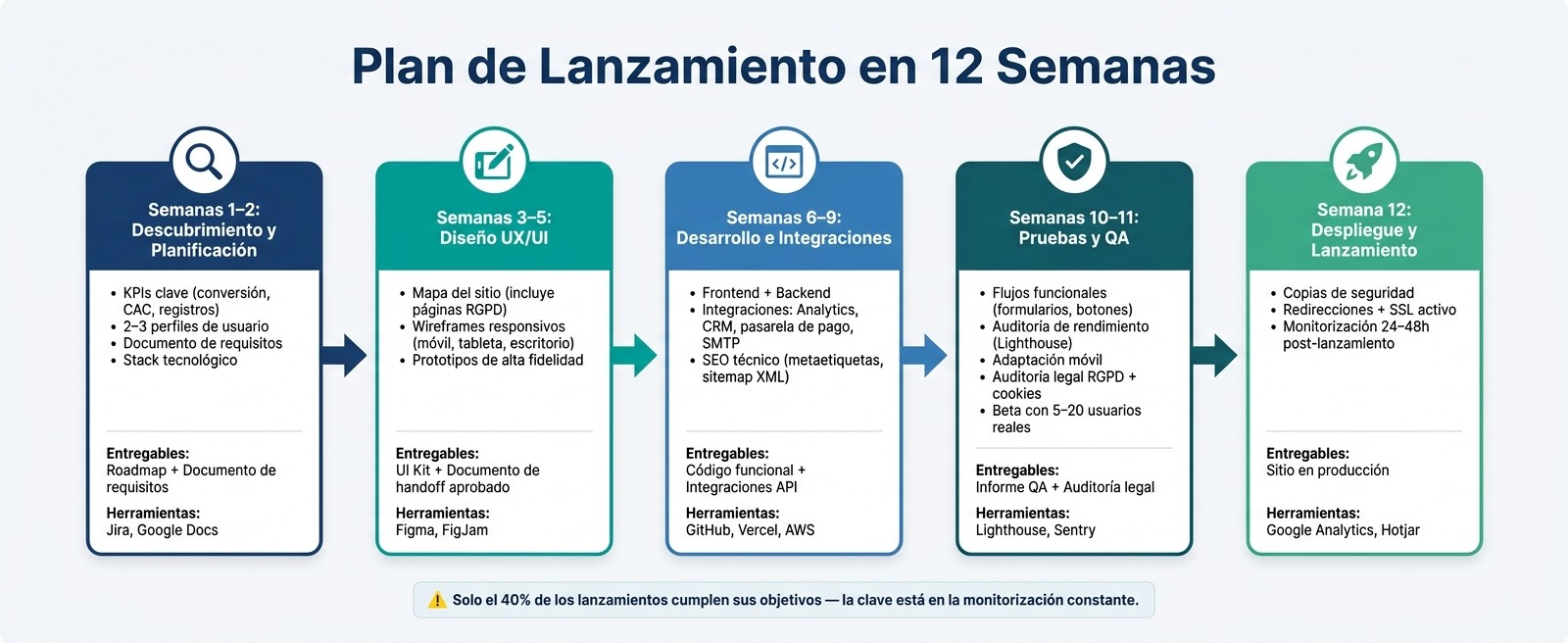

Plan de Lanzamiento en 12 Semanas: Fases, Entregables y Herramientas

Plan de Lanzamiento en 12 Semanas: Fases, Entregables y Herramientas

Con el alcance definido y la fecha límite marcada, es momento de transformar ese plan en acciones concretas. Cada fase incluye entregables clave para mantener el proyecto en marcha sin retrasos. Aquí tienes cómo estructurar el trabajo semana a semana.

Semanas 1-2: Descubrimiento y planificación

Estas semanas iniciales establecen los cimientos del proyecto. Aquí se define qué se va a construir, para quién y cómo se medirá el éxito.

  • Establece KPIs clave: como la tasa de conversión, el CAC o los registros iniciales.

  • Crea perfiles de usuario: desarrolla entre 2 y 3 perfiles detallados.

  • Documenta requisitos: tanto funcionales como técnicos.

  • Selecciona el stack tecnológico: elige herramientas y plataformas que se ajusten a las necesidades del proyecto.

Al finalizar la semana 2, deberías contar con un documento de requisitos cerrado y un roadmap claro con hitos definidos.

Semanas 3-5: Diseño UX/UI y aprobación

Esta etapa no trata solo de estética; aquí se evalúa si el producto será intuitivo y funcional para los usuarios.

  • Diseña el mapa del sitio: incluye páginas legales como la Política de Privacidad y el aviso de cookies (importantes bajo el RGPD).

  • Crea wireframes responsivos: para móvil, tableta y escritorio.

  • Desarrolla prototipos de alta fidelidad: utiliza herramientas como Figma para dar vida al diseño.

Entregables clave: un UI Kit y un documento de handoff aprobados. La aprobación formal en esta fase es crucial para evitar retrabajos más adelante.

Semanas 6-9: Desarrollo e integraciones

Con el diseño aprobado, el equipo pasa a la codificación y a integrar servicios esenciales.

  • Configura los entornos: desarrollo, staging y producción.

  • Construye el frontend y backend: asegúrate de que ambos se alineen con los requisitos definidos.

  • Integra servicios de terceros: como Google Analytics, CRM, pasarelas de pago y SMTP para correos transaccionales.

  • Trabaja el SEO técnico: incluye metaetiquetas y la generación del sitemap XML.

En esta fase, herramientas como WordPress, Webflow o Framer, junto con automatizaciones personalizadas, pueden acelerar el proceso sin comprometer la calidad. En Niom Solutions, se emplean metodologías ágiles para ajustar el trabajo cada semana.

Semanas 10-11: Pruebas y control de calidad

Con todas las funcionalidades integradas, es hora de asegurarse de que todo funcione a la perfección.

  • Verifica los flujos funcionales: como formularios, botones y búsquedas.

  • Audita el rendimiento: utiliza herramientas como Lighthouse para optimizar aspectos como la compresión de imágenes y la carga diferida.

  • Comprueba la adaptación móvil: asegúrate de que el diseño es completamente responsivo.

  • Realiza una auditoría legal: verifica el cumplimiento del RGPD y la correcta implementación de los banners de cookies.

Un consejo práctico: lanza el producto a un grupo piloto de entre 5 y 20 usuarios reales. Esto ayuda a identificar "fallos silenciosos", es decir, problemas que el equipo interno podría pasar por alto pero que afectan a la experiencia del usuario.

Semana 12: Despliegue y lanzamiento

La última semana se centra en un lanzamiento controlado. Antes de pasar a producción, completa una lista de verificación:

  • Realiza copias de seguridad.

  • Configura redirecciones y revisa enlaces rotos.

  • Asegúrate de que el certificado SSL está activo.

Una vez desplegado, monitorea intensivamente las primeras 24-48 horas para detectar y solucionar posibles incidencias antes de que afecten a los usuarios.

Fase

Entregas clave

Herramientas principales

Semanas 1-2

Roadmap, documento de requisitos, KPIs

Jira, Google Docs

Semanas 3-5

Sitemap, wireframes, prototipo, UI Kit

Figma, FigJam

Semanas 6-9

Código funcional, integraciones API, SEO técnico

GitHub, Vercel, AWS

Semanas 10-11

Informe de QA, auditoría de rendimiento, revisión legal

Lighthouse, Sentry

Semana 12

Sitio en producción, monitorización activa

Google Analytics, Hotjar

Cómo mantener el proyecto dentro del plazo y el alcance

Cumplir con un cronograma de 12 semanas no es solo cuestión de trabajar rápido; implica tomar decisiones claras desde el principio y evitar que los cambios de última hora desvíen el trabajo planificado. Este enfoque inicial permite establecer prioridades que mantendrán el proyecto enfocado y bajo control.

Una tabla de prioridades para gestionar el alcance

La expansión del alcance es el mayor obstáculo en un lanzamiento de este tipo. Esa tentación de añadir funcionalidades que parecen necesarias pero que, en realidad, no lo son, puede desviar el foco. Según estudios sobre desarrollo de producto, el 80 % de las funcionalidades incluidas en un MVP nunca son utilizadas por los usuarios.

Para evitar este problema, clasifica cada funcionalidad en tres categorías antes de empezar:

Categoría

Descripción

Ejemplo

Imprescindible

Sin esto, el producto no funciona

Registro de usuarios, pasarela de pago

Recomendable

Mejora la experiencia, pero puede esperar

Notificaciones por correo, filtros avanzados

Post-lanzamiento

Añade valor a largo plazo

Panel de analítica avanzada, roles complejos

Aplica esta sencilla regla: si algo puede gestionarse manualmente para un grupo reducido de usuarios, pospón la automatización. Esto puede ahorrarte semanas de desarrollo sin comprometer el lanzamiento. Estas decisiones, tomadas desde el inicio, complementan el roadmap inicial y evitan desviaciones innecesarias.

Con estas prioridades claras, el equipo puede trabajar con metodologías ágiles sin perder de vista el objetivo.

Metodologías ágiles para no perder el ritmo

El enfoque ágil es ideal para proyectos con fechas límite estrictas: fija la fecha de lanzamiento y ajusta el alcance según sea necesario. Esto asegura que el producto sea funcional y útil, incluso si algunas características se posponen para iteraciones futuras.

Dos prácticas clave pueden marcar la diferencia. Primero, planifica solo el 80 % de la capacidad del equipo, dejando margen para imprevistos o ajustes. Segundo, organiza una sesión formal de replanificación en la semana 6. Esto permite comparar el avance real con el plan inicial y ajustar expectativas si es necesario.

«Un plan de lanzamiento no es un contrato, es una previsión. Como el pronóstico del tiempo, se vuelve más preciso cuanto más te acercas a la fecha.» - Abhay Talreja, experto en Agile

En Niom Solutions, este enfoque es parte del proceso estándar: sprints cortos, revisiones continuas y ajustes constantes para mantener el proyecto en marcha sin sobresaltos.

Además, una comunicación constante con el equipo directivo ayuda a reforzar este enfoque ágil y evita sorpresas de última hora.

Mantener a los responsables alineados durante todo el proyecto

Los cambios de última hora suelen surgir porque los responsables no están involucrados hasta el final. Para evitarlo, haz que participen en cada Sprint Review. Si solicitan un cambio, elimina otra funcionalidad de tamaño similar para mantener el calendario de 12 semanas. Esto transforma cada solicitud en una decisión consciente y evita comprometer la fecha de lanzamiento con un «sí» automático.

Pasos tras el lanzamiento y estabilización

El lanzamiento marca el comienzo de una etapa crucial, donde los primeros días son determinantes para convertir 12 semanas de trabajo en un éxito duradero o en una serie de problemas difíciles de gestionar.

Monitorizar el rendimiento tras el lanzamiento

Durante los primeros días, el tráfico y la actividad pueden dispararse: los datos muestran que el tráfico web puede aumentar hasta un 847 % y el volumen de tickets de soporte un 156 % en este periodo. Sin una monitorización activa, estos picos pueden causar problemas que pasen desapercibidos.

Es vital revisar diariamente, al menos durante la primera semana, métricas clave como el tiempo de carga, la tasa de errores, las conversiones y la retención. La siguiente tabla resume las áreas críticas que deben ser supervisadas:

Categoría

Indicadores principales

Objetivo

Rendimiento técnico

Tiempo de carga, tasa de errores, disponibilidad

Garantizar estabilidad y velocidad

Adquisición

Tasa de conversión, coste por adquisición

Medir la eficiencia de los canales

Uso

Adopción de funcionalidades, recurrencia

Confirmar que el producto cumple su propósito

Satisfacción

NPS, churn, retención

Evaluar la experiencia del usuario

Además de las métricas, el feedback directo de los usuarios es esencial. Este tipo de información puede revelar problemas o incomodidades que los números no reflejan claramente. Incorporar estas observaciones permite trazar un plan más claro para futuras actualizaciones.

Planificar las próximas actualizaciones

Con los datos iniciales en mano, es crucial ajustar el roadmap de mejoras. Sin embargo, esto no significa incluir todo lo que quedó fuera del MVP. El enfoque debe centrarse en priorizar aquello que tenga mayor relevancia para los usuarios actuales.

Herramientas como RICE (Alcance × Impacto × Confianza / Esfuerzo) o MoSCoW ayudan a evaluar de forma objetiva qué funcionalidades abordar primero, evitando que las preferencias internas dominen las decisiones. Este enfoque, respaldado por el feedback de los usuarios, permite priorizar mejoras que realmente marquen la diferencia. Las estrategias bien estructuradas en esta etapa pueden aumentar las tasas de conversión hasta en un 23 %.

Continuar con un enfoque ágil tras el lanzamiento asegura que cada iteración aporte valor real sin desviar el rumbo del plan original.

Automatización e integraciones para el mantenimiento continuo

Gestionar el producto manualmente después del lanzamiento no es sostenible a largo plazo. Automatizar tareas repetitivas, como notificaciones, sincronización de datos o alertas de errores, permite al equipo centrarse en mejoras significativas.

Empresas como Niom Solutions ofrecen servicios de monitorización continua, mantenimiento técnico y automatización mediante IA e integraciones personalizadas. Esto asegura que el producto funcione de manera estable mientras el equipo se concentra en desarrollar nuevas iteraciones, reduciendo la dependencia de intervenciones manuales frecuentes.

Conclusión: claves para un lanzamiento exitoso en 12 semanas

Lanzar un producto en tan solo 12 semanas no es tarea sencilla, pero con los procesos y etapas adecuados, es completamente alcanzable. Todo comienza con un alcance bien definido y un equipo que trabaje en perfecta sintonía. Una fase de descubrimiento clara y estructurada ayuda a evitar desviaciones más adelante, estableciendo las bases en el roadmap y confirmándolas durante cada sprint. Este enfoque asegura que el proyecto se mantenga enfocado en los resultados esperados.

Un dato relevante: solo el 40 % de los lanzamientos cumplen sus objetivos. ¿La diferencia? Una monitorización constante y ajustes oportunos durante las primeras semanas. Estos elementos son cruciales para aumentar las probabilidades de éxito.

Esta guía destaca que, con un enfoque claro, una ejecución disciplinada y un aprendizaje continuo, es posible no solo lograr un lanzamiento sólido en 12 semanas, sino también construir una base para el éxito a largo plazo. Cada iteración posterior debe aportar valor real, consolidando el producto y preparándolo para un crecimiento sostenido.

Si necesitas apoyo para convertir tus ideas en un producto exitoso en menos de 12 semanas, en Niom Solutions aplicamos estos principios en cada etapa, desde el descubrimiento hasta el post-lanzamiento, asegurando resultados sólidos y escalables.

FAQs

¿Cómo elegir el MVS sin quedarse corto?

Cuando trabajes en el desarrollo de un Producto Mínimo Viable (MVP), lo más importante es centrarte en resolver un problema real y específico para tus usuarios. Esto te ayudará a mantener el enfoque y evitar añadir funciones innecesarias que puedan complicar el proyecto.

Una herramienta útil para priorizar las características es el método MoSCoW, que clasifica las funciones en cuatro categorías:

  • Imprescindibles: Lo que el producto no puede faltar para cumplir su propósito básico.

  • Importantes: Elementos que aportan valor, pero no son críticos para el lanzamiento inicial.

  • Opcionales: Funciones que podrían añadirse más adelante si hay tiempo o recursos.

  • Descartadas: Aquellas que no son relevantes en esta etapa.

Además, asegúrate de que tu MVP cubra el flujo esencial que los usuarios seguirán. Por ejemplo:

  1. Explorar opciones.

  2. Seleccionar un producto o servicio.

  3. Realizar el pago.

  4. Recibir el producto o servicio.

Un MVP bien definido no solo acelera el tiempo de lanzamiento (idealmente en menos de 12 semanas), sino que también te permite recopilar feedback valioso. Este feedback será clave para realizar ajustes y mejoras en futuras versiones.

¿Qué hago si el RGPD o aprobaciones internas bloquean el plan?

Incluir los requisitos legales en las primeras etapas de un proyecto no es solo una buena práctica, es esencial para evitar problemas más adelante. Normativas como el RGPD (Reglamento General de Protección de Datos) y la LOPDGDD (Ley Orgánica de Protección de Datos y Garantía de los Derechos Digitales) deben estar presentes desde el inicio. Esto implica planificar elementos como:

  • Banners de cookies: Asegúrate de que sean claros y cumplan con las normativas.

  • Política de privacidad: Redáctala de manera transparente y accesible.

  • Aviso legal: Inclúyelo en el sitio web o plataforma.

Además, cumplir con estándares de seguridad es imprescindible. Usa herramientas como cifrado AES-256 y protocolos como HTTPS/TLS para proteger la información.

Por último, prioriza una colaboración ágil entre equipos. Esto ayudará a evitar retrasos innecesarios que suelen surgir debido a procesos internos lentos. Trabajar de manera coordinada desde el principio hará que todo fluya mejor.

¿Qué métricas debo vigilar en las primeras 48 horas tras lanzar?

En las primeras 48 horas, es crucial seguir de cerca ciertas métricas para entender si tu propuesta está funcionando y cómo interactúan los usuarios con ella. Pon especial atención a indicadores como la tasa de conversión, el tiempo medio en la página o app y los puntos donde los usuarios abandonan. Estos datos te darán pistas sobre posibles áreas de mejora.

Además, evalúa la calidad del tráfico. Observa la tasa de rebote según la fuente de origen y el CTR de tus campañas publicitarias. Estos números te ayudarán a realizar ajustes rápidos y basados en datos para optimizar los resultados.
