5 Indicadores Clave para Medir el Progreso de Proyectos
TransformacióN Digital
12 feb 2026
Cinco KPIs esenciales — frecuencia de despliegue, lead time, tasa de fallos, MTTR y OKRs — para medir eficiencia, estabilidad y alineación estratégica.

El éxito de un proyecto depende de medir lo correcto. Aquí tienes cinco indicadores clave que te ayudarán a evaluar el progreso y detectar problemas antes de que se conviertan en obstáculos:
Frecuencia de Despliegue: Cuántas veces se llevan cambios a producción. Más despliegues frecuentes permiten iterar y mejorar rápidamente.
Lead Time: Tiempo desde que una tarea entra en el backlog hasta que está en producción. Menos tiempo indica mayor eficiencia.
Tasa de Fallos en Despliegues: Porcentaje de despliegues que fallan. Una tasa baja refleja estabilidad en el proceso.
MTTR (Tiempo Medio de Recuperación): Tiempo medio para resolver fallos. Menos tiempo implica mayor resiliencia.
Progreso de OKRs: Mide cómo las tareas contribuyen a los objetivos estratégicos del negocio.
Estos indicadores no solo ayudan a cumplir plazos y presupuestos, sino que también garantizan que cada fase del proyecto aporte valor. Usar herramientas como Jira o GitHub facilita el seguimiento y centralización de datos para tomar decisiones basadas en hechos.
Las 4 métricas clave del desarrollo de software (4 Key Metrics)
1. Frecuencia de despliegue
La frecuencia de despliegue mide cuántas veces un equipo puede llevar código a producción en un periodo específico. Este indicador refleja directamente la capacidad de un equipo para trasladar cambios desde el desarrollo hasta el entorno de producción .
Importancia en el desarrollo ágil
GitLab define este KPI como el promedio diario de despliegues exitosos en producción, lo que permite obtener retroalimentación temprana y acelerar las iteraciones. Según GitLab:
Una alta frecuencia de despliegue significa que puedes obtener feedback antes e iterar más rápido para entregar mejoras y funcionalidades.
La investigación de DORA demuestra que no hay que elegir entre velocidad y estabilidad: los equipos de élite logran tasas de fallos entre 0-15% mientras realizan despliegues bajo demanda . Dave Farley lo explica de manera clara:
El verdadero trade-off, a largo plazo, es entre mejor software más rápido y peor software más lento.
Impacto en los tiempos de entrega
Reducir el tamaño de los lotes facilita pruebas más rápidas, acelera el paso de los cambios por el pipeline y permite recuperarse rápidamente en caso de fallos . Este enfoque también reduce el riesgo de proyectos fallidos, ya que permite pivotar basándose en datos reales en lugar de gastar meses desarrollando funcionalidades que podrían no alinearse con las necesidades. Entre 2018 y 2021, el porcentaje de organizaciones clasificadas como "élite" creció del 7% al 26%, lo que evidencia que este enfoque es cada vez más alcanzable.
Además de reducir riesgos, esta estrategia refuerza la agilidad necesaria para startups, que suelen operar en entornos de alta incertidumbre.
Ventaja para startups
Para startups, desplegar con frecuencia es una ventaja clave: les permite lanzar productos más rápido y adaptarse a cambios sin largos periodos de espera . Los equipos de élite logran despliegues bajo demanda con un tiempo de entrega menor a un día, lo que mejora la capacidad de respuesta y la agilidad del proceso de desarrollo. Automatizar pipelines con CI/CD y pruebas automatizadas transforma cada despliegue en un proceso rutinario y de bajo riesgo .
Integración con herramientas de gestión
La integración de este indicador con herramientas de gestión de proyectos facilita un seguimiento completo del proceso. Plataformas como GitHub, Jira y soluciones CI/CD permiten incluir estas métricas en flujos de trabajo automatizados . Es fundamental definir claramente qué se considera "producción", ya que sin esta configuración los datos no se reflejarán en los dashboards de análisis. Herramientas como Niom Solutions simplifican la incorporación de estas métricas en tiempo real, adaptándolas a las necesidades específicas de cada proyecto.
2. Lead Time (Tiempo hasta la producción)
Al analizar la frecuencia de despliegue, el Lead Time emerge como un indicador clave para evaluar la eficiencia del sistema y detectar cuellos de botella. Este parámetro mide el tiempo total desde que una tarea se incorpora al backlog hasta que se entrega en producción .
Importancia en la gestión ágil de proyectos
Medir el Lead Time histórico proporciona a los gestores de proyectos herramientas para establecer plazos más realistas y gestionar las expectativas de los stakeholders de manera efectiva . Según los estándares, los equipos de élite pueden alcanzar un Lead Time de menos de un día, mientras que los equipos de alto rendimiento suelen tardar hasta una semana. Por otro lado, los equipos con menor rendimiento pueden necesitar meses para llevar un commit de código a producción.
El informe DORA de 2024 destaca que el 80% de los líderes empresariales consideran la velocidad en el desarrollo de software como un elemento clave para mantenerse competitivos. Sin embargo, cerca del 70% de los proyectos no superan la fase inicial de desarrollo.
Influencia en los tiempos de entrega
Reducir el Lead Time tiene un impacto directo en la capacidad del equipo para responder rápidamente a las demandas del negocio y de los clientes. Esto no solo acelera la retroalimentación, sino que también minimiza los problemas de integración. Dividir el trabajo en lotes pequeños y manejables permite que los cambios pasen de forma más ágil y segura a través del proceso de entrega . Además, esta métrica ayuda a identificar áreas de mejora en los procesos. Como señala Mafesan, analista de datos en Bitergia:
Observar cómo evoluciona esta métrica a lo largo del tiempo puede ayudarnos a mejorar nuestros procesos identificando cuellos de botella y descubriendo fallos en nuestro sistema.
Uso de herramientas para medir y optimizar
La integración de herramientas de gestión es un apoyo esencial para medir el Lead Time y obtener una visión completa del proceso. Por ejemplo, Jira ofrece gráficos de control y diagramas de flujo acumulativo que facilitan el seguimiento . GitHub y GitLab aportan datos sobre la duración de las solicitudes de cambio y el tiempo hasta su fusión . Además, plataformas como Niom Solutions centralizan datos de diversas fuentes, ofreciendo un espacio colaborativo único. Esto no solo mejora la precisión de la información, sino que también permite intervenir rápidamente cuando los plazos están en riesgo.
3. Tasa de Fallos en Despliegues
La Tasa de Fallos en Despliegues es el equilibrio necesario frente a las métricas de velocidad. Mientras que la frecuencia de despliegue mide la rapidez con la que un equipo entrega cambios, esta métrica evalúa el porcentaje de despliegues fallidos que requieren acciones inmediatas, como rollbacks o hotfixes. Se calcula dividiendo el número de fallos por el total de despliegues realizados en un periodo definido.
Importancia en la gestión ágil de proyectos
Una tasa de fallos elevada indica problemas serios en el proceso de entrega, como pruebas automatizadas insuficientes, revisiones de código deficientes o procesos de despliegue mal diseñados. Los equipos de alto rendimiento suelen mantener esta tasa entre el 0% y el 15%, lo que les permite implementar cambios con confianza y asumir riesgos medidos al introducir nuevas funcionalidades. Según los estudios de DORA, velocidad y estabilidad no son opuestos; los equipos más eficientes destacan en ambas áreas simultáneamente. Este equilibrio es fundamental para mantener el ritmo del proyecto sin comprometer la calidad.
Consecuencias en los tiempos de entrega
Cuando ocurren fallos en producción, generan trabajo no planificado, desviando recursos del desarrollo hacia la solución de problemas. Esto afecta directamente la productividad del equipo. Nathen Harvey, de DORA, lo resume así:
El verdadero compromiso, a largo plazo, es entre mejor software más rápido y peor software más lento.
Integración con herramientas de seguimiento
La integración de datos facilita reaccionar rápidamente ante incidencias. Herramientas como GitHub y GitLab emplean webhooks para enviar datos de despliegues a pipelines que calculan esta métrica automáticamente. Jira Service Management conecta incidentes con despliegues específicos, ayudando a identificar qué cambios originaron problemas. Además, plataformas como Niom Solutions consolidan datos de múltiples fuentes, actuando como sistemas de alerta temprana. Esta visibilidad constante permite detectar patrones de fallos y optimizar procesos antes de pasar al siguiente indicador relacionado con la recuperación de incidencias.
4. Mean Time to Recovery (MTTR)
El Mean Time to Recovery (MTTR) mide cuánto tiempo, en promedio, tarda un equipo en restablecer un servicio tras un fallo, desde que se detecta hasta que se resuelve por completo. Esta métrica de estabilidad es el complemento perfecto a las de velocidad: un equipo puede implementar cambios con frecuencia, pero si los problemas tardan días en solucionarse, el proceso de entrega no es fiable.
Relevancia en el seguimiento ágil de proyectos
El MTTR es una de las métricas DORA, que buscan equilibrar velocidad y estabilidad. Un MTTR elevado puede ser señal de exceso de trabajo en curso (WIP) o de recursos insuficientes para abordar problemas. Según el informe State of DevOps de 2022, los equipos con mejor rendimiento logran un MTTR inferior a un día. Por otro lado, los equipos de rendimiento medio tardan entre uno y siete días, mientras que los equipos con bajo rendimiento pueden necesitar hasta un mes para resolver incidentes. Como explica Code Climate:
Recuperarse rápidamente de los fallos es clave para convertirse en una organización de software de alto rendimiento y cumplir las expectativas de los clientes.
Impacto en los plazos de entrega del proyecto
El tiempo de inactividad puede costar a las empresas una media de 300.000 €/hora en ingresos y productividad. Para startups que dependen de aplicaciones generadoras de ingresos, mantener un MTTR bajo no es solo importante, es esencial para retener clientes y garantizar el éxito del negocio. Los fallos técnicos generan trabajo no planificado, desviando recursos del desarrollo y causando retrasos en entregas y pagos.
Facilidad de integración con herramientas
Para optimizar los tiempos y reducir el impacto de los fallos, es clave usar herramientas que automaticen el seguimiento del MTTR. Este indicador puede calcularse fácilmente mediante la integración de plataformas de inteligencia de software con herramientas como Jira, GitHub, Opsgenie o PagerDuty. Por ejemplo, Jira Service Management y Opsgenie automatizan alertas y generan informes en tiempo real sobre KPIs de incidentes. Además, soluciones como Niom Solutions consolidan datos de distintas fuentes, reduciendo la carga manual y detectando cuellos de botella.
Para mejorar el MTTR, es recomendable reducir el tamaño de los Pull Requests, documentar planes de respuesta a incidentes y limitar el WIP del equipo. Estas acciones no solo mejoran la estabilidad, sino que también contribuyen a cumplir los plazos de entrega con mayor consistencia.
5. OKR Progress (Objectives and Key Results)
Tras analizar métricas técnicas, es fundamental conectar cada tarea con la visión estratégica del negocio. Los OKRs (Objetivos y Resultados Clave) permiten medir el avance hacia metas estratégicas mediante resultados concretos y cuantificables. A diferencia de las métricas técnicas, los OKRs vinculan la ejecución diaria con los objetivos de negocio, asegurando que cada tarea contribuya al propósito general de la startup.
Relevancia en el seguimiento ágil de proyectos
En entornos ágiles, los OKRs destacan porque facilitan adaptarse rápidamente a cambios mediante revisiones frecuentes, ya sean semanales o quincenales. Los datos respaldan su eficacia: los equipos que realizan check-ins semanales alcanzan un 43% más de objetivos que aquellos que no lo hacen. Sin embargo, existe un desafío importante: un 65% de los equipos cree que sus OKRs están alineados con la estrategia de la empresa, cuando en realidad no lo están. Estas revisiones periódicas no solo fomentan la agilidad, sino que también fortalecen el vínculo entre las actividades del día a día y los objetivos estratégicos.
Alineación con los objetivos de la startup
Los OKRs sirven como un puente entre la visión estratégica y la ejecución diaria, asegurando que cada esfuerzo esté directamente relacionado con el crecimiento del negocio. John Doerr, autor de Measure What Matters, describe esta metodología con un enfoque claro:
I will ________ as measured by ____________.
Este formato obliga a definir resultados medibles (como "incrementar los ingresos recurrentes en un 30%") en lugar de centrarse en actividades ("implementar nuevo software"). Además, asignar un responsable único a cada OKR puede aumentar la tasa de finalización en un 26%.
Facilidad de integración con herramientas
Integrar OKRs en plataformas como Jira, GitHub o Niom Solutions permite conectar objetivos estratégicos con tareas específicas. Por ejemplo, Buffer utiliza Trello para organizar sus OKRs, creando "Listas" para objetivos y "Tarjetas" para resultados clave, etiquetadas con colores como naranja para "Hecho" y rosa para "En progreso". Por su parte, Platzi emplea una "Hoja Madre" en Google Sheets que cada equipo actualiza semanalmente con métricas. Herramientas más avanzadas, como Gtmhub, ofrecen integraciones con Slack, Jira y Salesforce, pero para startups en etapas iniciales, una hoja de cálculo sencilla puede ser más que suficiente. La clave está en mantener el sistema simple: cuanta más complejidad, más difícil será su implementación.
Comparación de Benchmarks de Rendimiento

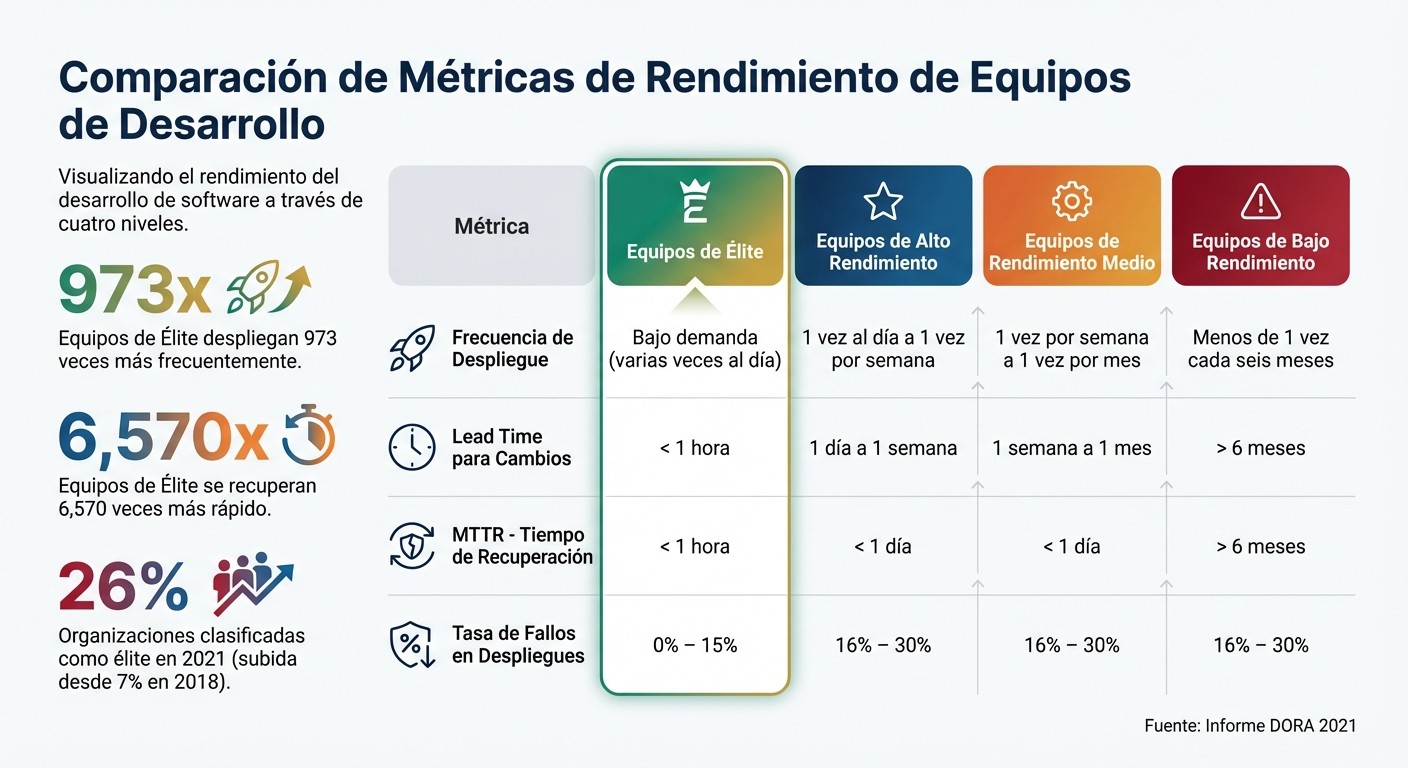

Benchmarks de Rendimiento en Desarrollo de Software: Equipos de Élite vs Bajo Rendimiento
Para comprender qué define un "buen rendimiento", resulta clave analizar las diferencias entre equipos de élite y aquellos con bajo desempeño. La disparidad es impresionante: los equipos de élite realizan despliegues de código 973 veces más frecuentemente y se recuperan de problemas 6.570 veces más rápido que los equipos con peor desempeño.
Según el informe DORA, en 2021, el 26% de las organizaciones se clasificaron como equipos de élite, un incremento significativo frente al 7% registrado en 2018. Además, los estándares para ser considerado "élite" han subido: en 2019, los mejores equipos entregaban cambios en "menos de un día", mientras que en 2021 este tiempo se redujo a "menos de una hora". Esto refleja una clara tendencia hacia ciclos de desarrollo más ágiles y veloces.
Comparación de Métricas Clave
La tabla a continuación ilustra las diferencias entre equipos de distintos niveles de rendimiento:
Métrica | Equipos de Élite | Equipos de Alto Rendimiento | Equipos de Rendimiento Medio | Equipos de Bajo Rendimiento |
|---|---|---|---|---|
Frecuencia de Despliegue | Bajo demanda (varias veces al día) | 1 vez al día a 1 vez por semana | 1 vez por semana a 1 vez por mes | Menos de 1 vez cada seis meses |
Lead Time para Cambios | < 1 hora | 1 día a 1 semana | 1 semana a 1 mes | > 6 meses |
MTTR (Tiempo de Recuperación) | < 1 hora | < 1 día | < 1 día | > 6 meses |
Tasa de Fallos en Despliegues | 0% – 15% | 16% – 30% | 16% – 30% | 16% – 30% |
Benchmarks en Startups
En startups en etapas tempranas (Seed/Series A, con 5–20 desarrolladores), los benchmarks se ajustan ligeramente pero siguen siendo exigentes. Por ejemplo, estas startups suelen realizar 12–20 despliegues por semana y tienen tiempos de entrega de 2–6 horas. Un estudio de 89 equipos en fase inicial mostró que los equipos más efectivos priorizan la velocidad de iteración, incluso aceptando tasas de fallo algo más altas (8–15%) para aprender más rápidamente.
A medida que las startups crecen y alcanzan Series B/C (20–100 desarrolladores), el enfoque cambia hacia la estandarización de procesos, logrando 5–10 despliegues diarios.
Factores Clave para Equipos de Élite
Pull Requests pequeños: En equipos de élite, el 60% de los PRs contienen menos de 100 líneas de código, lo que permite revisiones en menos de 30 minutos y acelera el desarrollo.
Automatización de pruebas: Más del 95% de las pruebas están automatizadas, garantizando confiabilidad.
Feature flags: Se utilizan para realizar cambios visibles de forma segura y rápida.
Estos benchmarks destacan la importancia de herramientas de gestión de proyectos que permitan monitorear y optimizar cada KPI, asegurando un rendimiento constante y ágil en el desarrollo de software.
Conclusión
Los cinco indicadores clave - Frecuencia de Despliegue, Lead Time, Tasa de Fallos, MTTR y Progreso de OKRs - funcionan como un sistema de alerta temprana. Ayudan a identificar desviaciones antes de que se conviertan en problemas mayores y garantizan que el equipo está generando valor real y cumpliendo las expectativas de las partes interesadas.
Los datos respaldan la importancia de gestionar proyectos basándose en KPIs. Los proyectos fallidos suelen exceder su presupuesto, tardar un 50% más de lo previsto y entregar solo el 60% de los beneficios esperados. Centralizar la información y automatizar el seguimiento puede mejorar considerablemente la precisión de las proyecciones.
Para aplicar estos indicadores con efectividad, es mejor limitarse a 5–10 KPIs clave por fase del proyecto, evitando así la "parálisis por análisis". Además, el marco SMART (Específico, Medible, Alcanzable, Relevante y Temporal) asegura que cada KPI esté alineado con los objetivos estratégicos. Herramientas como Asana o Jira facilitan la automatización de la recopilación de datos, mientras que las revisiones periódicas, ya sean semanales o quincenales, mantienen el proyecto en la dirección correcta.
"Los KPIs de proyecto se han convertido en una brújula, un sistema de alerta temprana y una tarjeta de evaluación, todo en uno. Estas son las métricas que te ayudan a mantenerte dentro del presupuesto, a tiempo y dentro del alcance." - The Digital Project Manager
El uso de dashboards centralizados fomenta la transparencia y la responsabilidad, equilibrando indicadores predictivos (como la capacidad del equipo) con indicadores de resultado (como el coste final). Esto permite realizar ajustes proactivos y medir el impacto de manera efectiva.
En este sentido, contar con soluciones especializadas marca la diferencia. Por ejemplo, Niom Solutions ofrece herramientas que centralizan y automatizan el seguimiento de estos indicadores, garantizando una ejecución ágil y eficiente gracias a su experiencia en el desarrollo de soluciones digitales personalizadas.
FAQs
¿Cómo defino “producción” para medir bien estos KPIs?
Cuando hablamos de “producción” en el ámbito de los KPIs, nos referimos a la cantidad de bienes o servicios que se generan comparándolos con los recursos empleados. Este concepto abarca varios aspectos clave: volumen, calidad, tiempo y coste.
Medir la producción bajo estos parámetros permite analizar si los procesos están funcionando de manera eficiente y si los objetivos del proyecto se están alcanzando. En esencia, es una herramienta para identificar si los recursos disponibles se están aprovechando al máximo y si las metas planteadas son realistas y alcanzables.
¿Qué KPI debería mejorar primero si el equipo va lento?
El primer KPI que merece atención es la velocidad del sprint, un indicador clave que refleja cuánto trabajo logra completar el equipo durante un sprint. Este dato es fundamental para ajustar las cargas de trabajo de manera realista y mejorar la planificación del proyecto, asegurando que los objetivos sean alcanzables y bien distribuidos.
¿Cómo vinculo los OKRs con tareas técnicas en Jira o GitHub?
Para conectar los OKRs (Objetivos y Resultados Clave) con tareas técnicas, es clave desglosar los objetivos en acciones concretas y utilizar herramientas que permitan un seguimiento visual claro.
En GitHub, puedes usar issues y proyectos para organizar las tareas. Cada issue debe estar directamente relacionado con un objetivo o resultado clave, lo que facilita al equipo entender cómo su trabajo impacta en las metas generales.
En Jira, la estrategia es similar: crea tickets o historias que estén alineados con los objetivos. Estas herramientas permiten asignar responsables, establecer prioridades y definir plazos, asegurando que cada tarea técnica esté enfocada en cumplir los resultados clave.
Los paneles visuales, como los tableros Kanban o Scrum, son especialmente útiles para monitorear el progreso. Estos paneles no solo ofrecen una visión clara del estado de cada tarea, sino que también ayudan a garantizar que todo el trabajo técnico esté vinculado directamente con los resultados clave definidos en los OKRs.
